能投制造加速输电线路改造工程 东刘35kV线路改造再现能投速度

文章来源: 四川能投物产集团   发布时间: 2016-01-29 14:59:45   点击次数:

2016年1月6日,由众能公司承担的三台县东塔-刘营35kV输电线路改造工程(以下简称东刘项目)碳纤维导线供应及施工现场技术指导工作圆满结束。

\

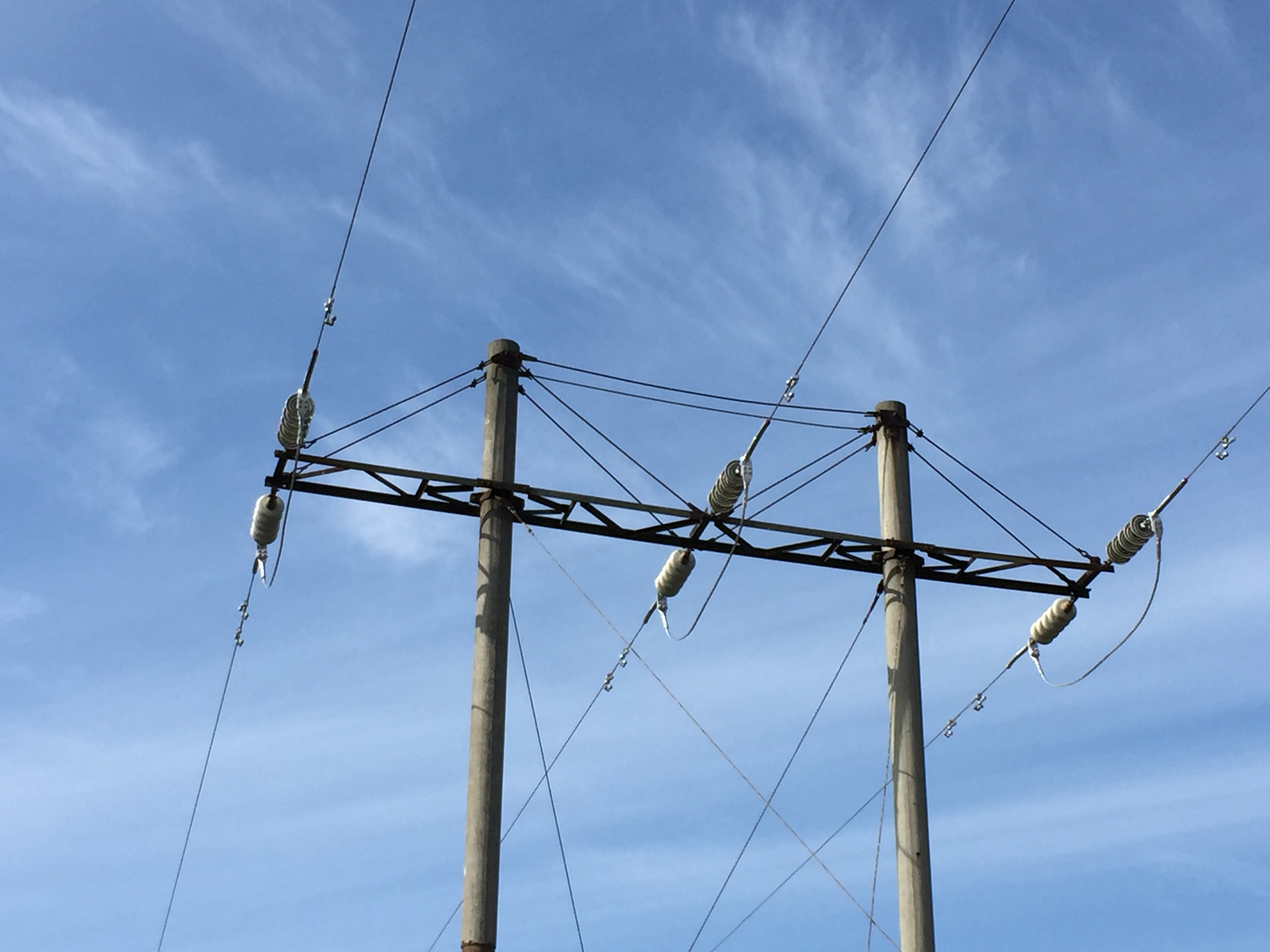

成功挂网运行

东刘项目线路走廊长度22.36km,塔位最大高差130米,耐张段最大档距981米。原线路使用95/25钢芯铝绞线,后经论证更换为输送容量大、强度高、重量轻和低弧垂等技术优势的碳纤维导线,并沿用原有线路杆塔。改造后线路极限传输容量由原来的16MVA提升至27.7MVA;原线路与成渝环线高速的跨越高度约为8米,改造后高度提升至约20米。众能公司技术人员于2015年10月31日抵达施工现场,全过程指导线路施工单位完成碳纤维导线架设和专用金具压接等技术工作。仅用了49个工作日即完成本次线路改造的全部工作,目前线路工程已顺利通过地方电力主管部门的验收并投入运行。

\

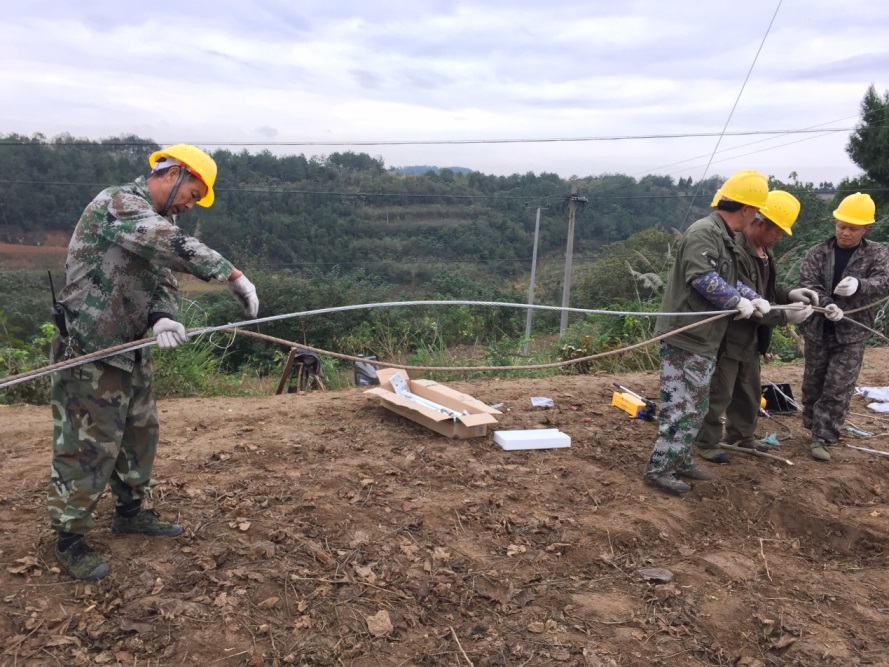

项目施工现场

在本次现场技术指导工作中,众能公司技术人员秉承严谨的工作态度,以专业的技能、良好的团队精神为施工方提供了及时有效的技术支撑,保障了项目的圆满完成。



(众能公司供稿)
